絵本館の開館に向けて
現在、ひまわり幼稚園駐車場の隣接地に、絵本館開設の準備を進めています。令和5年度の開館に向けて、3月から工事が始まりました。これからこのページで開館までの進捗状況をお知らせしていきます。(建築状況だけではなく、絵本の選書等の準備状況も含めて、開館までの様子をお知らせしたいと思います。)
絵本館のコンセプト
 幼児期において、知育だけでなく、コミュニケーションの一つとして「絵本の世界に没頭すること」は、とても重要です。『実体験として絵本を手にとって、絵本の楽しさを味わってほしい』という思いから、<絵本館 ひまわりの丘>をつくることになりました。

 いろいろな絵本を用意し、ゆったり触れてもらったり、読み聞かせを楽しんだりと、赤ちゃんから小学校3年生位の子どもたちを対象とした、絵本館になる予定です。閲覧のみのご利用ですが、子育て中の親子の皆様にご利用いただきたいと考えています。
新築計画の概要
新築予定地
川越市郭町2丁目3番13他
完成予定月
令和4年12月
構 造
木造・2階建
床面積
299.88㎡
工事の進捗状況
2022.03.12 地鎮祭

2022.05.09 鋼管杭打設

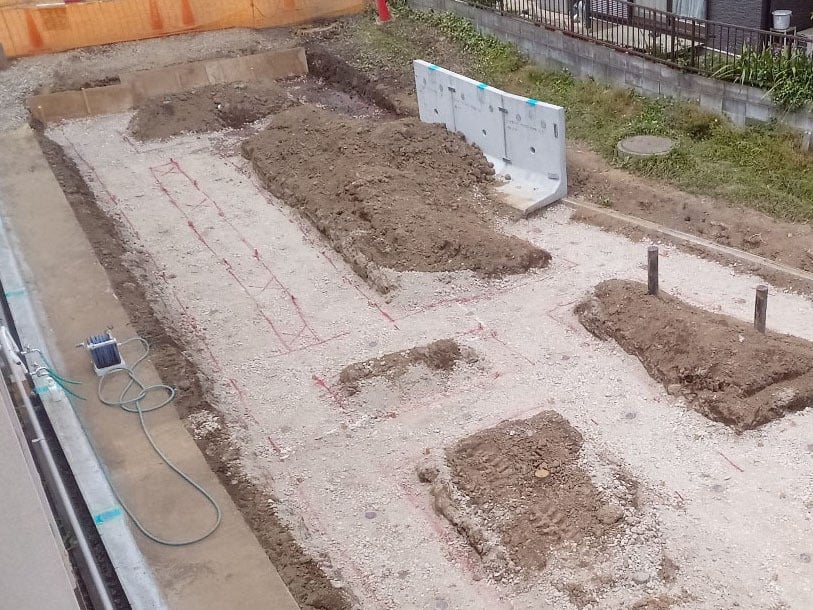

2022.05.20 砕石敷込

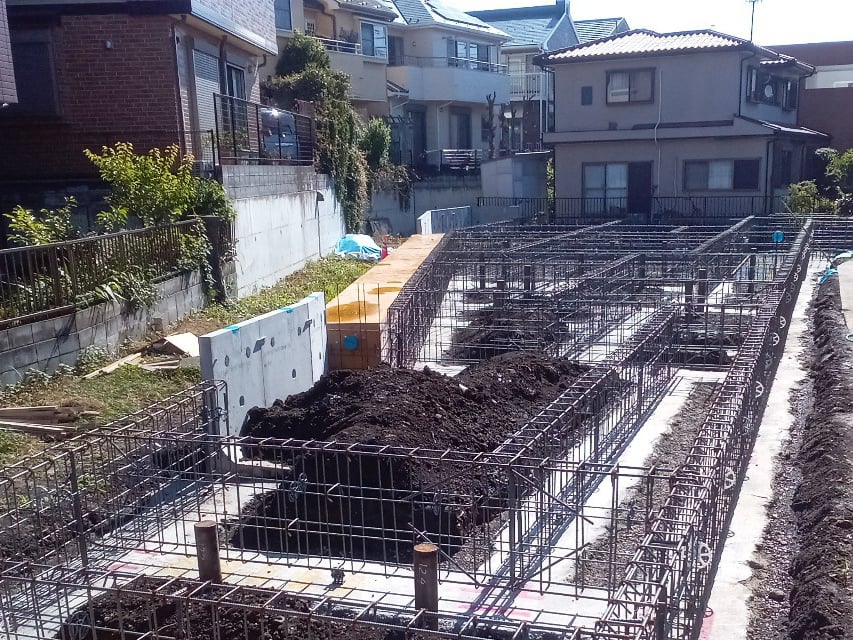

2022.05.28 基礎配筋
2022.06.02 基礎型枠
2022.06.08 土間埋戻し

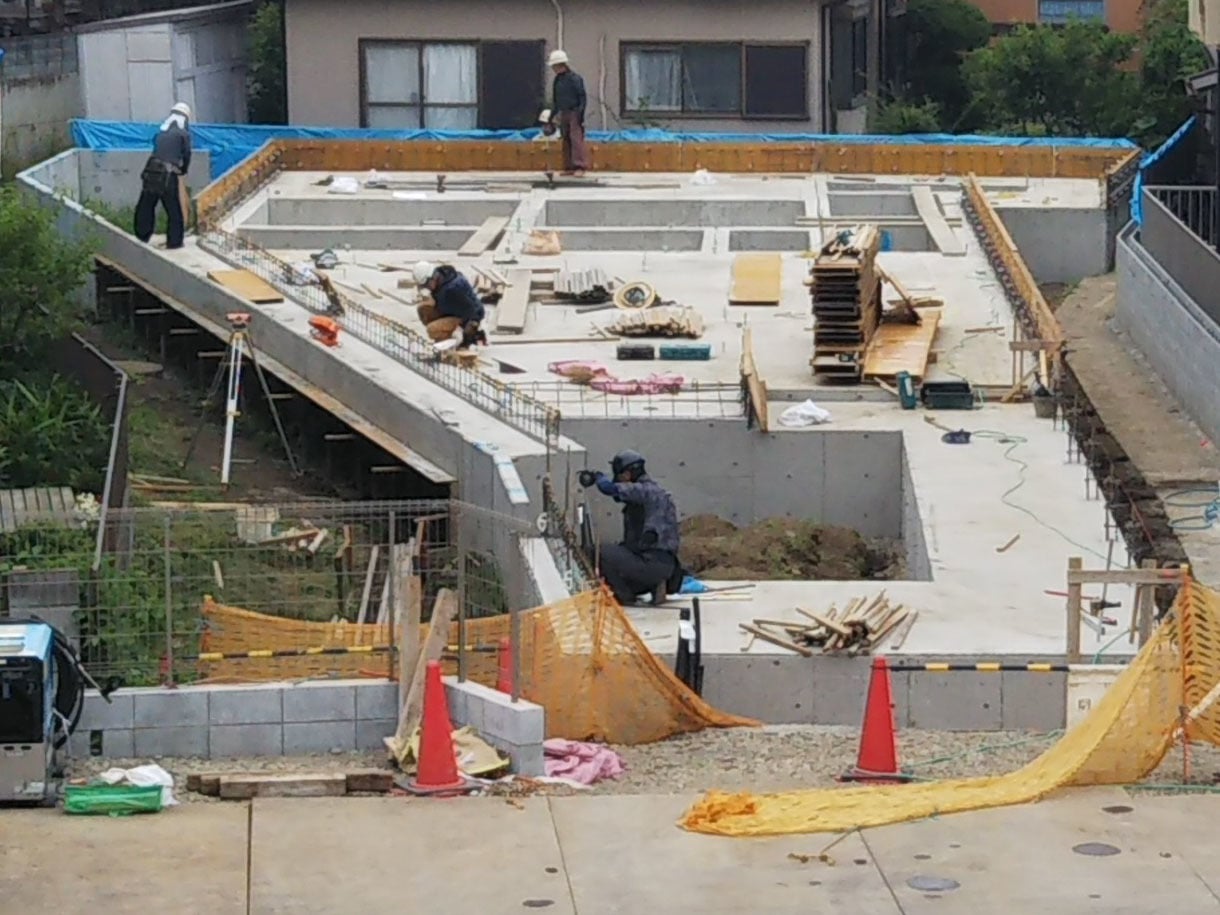

2022.06.23 基礎コン打設
2022.07.05 建方工事開始

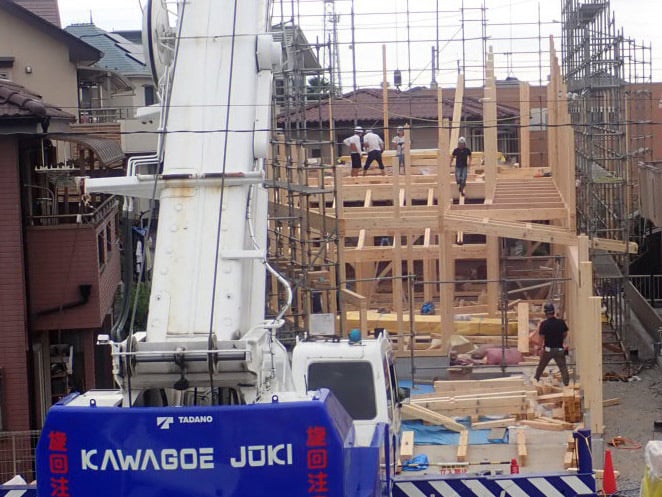

2022.07.12 建方工事中

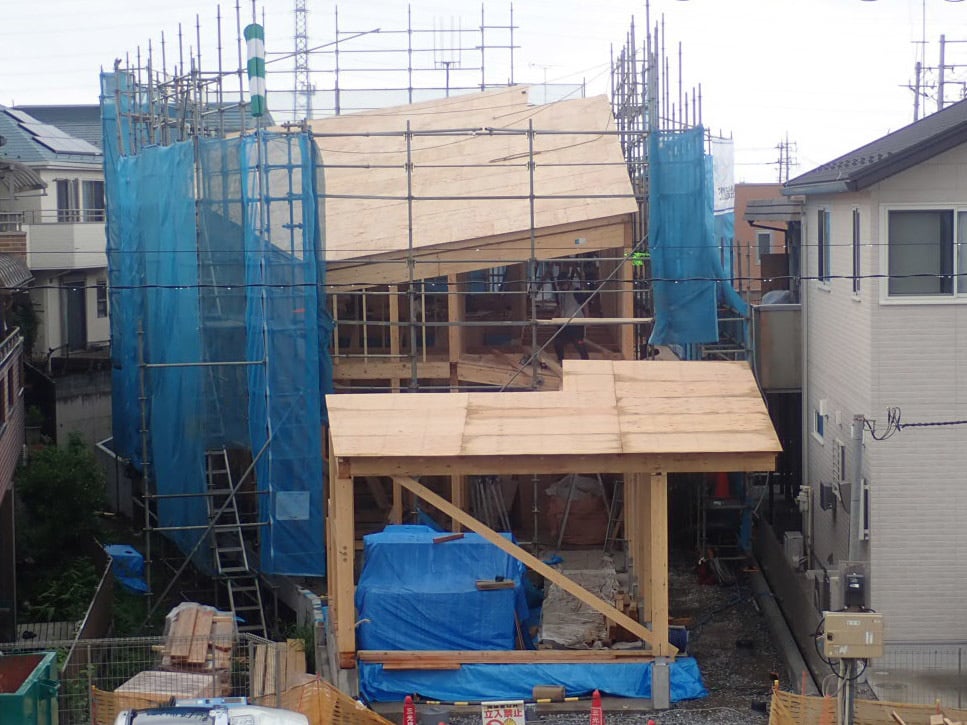

2022.07.13 屋根工事
2022.07.19 上棟
2022.06.23 基礎コン打設
2022.08.29 屋根工事
2022.06.23 基礎コン打設

2022.08.29 内部工事➀
2022.08.29 内部工事②
2022.06.23 基礎コン打設
2022.06.23 基礎コン打設
2022.09.22 サイン取付

2022.10.12 外部足場解体

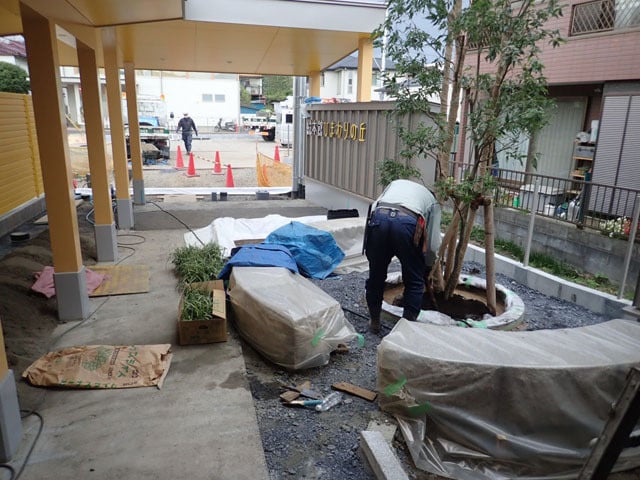

2022.11.04 シンボルツリー(ウラジロガシ)植樹

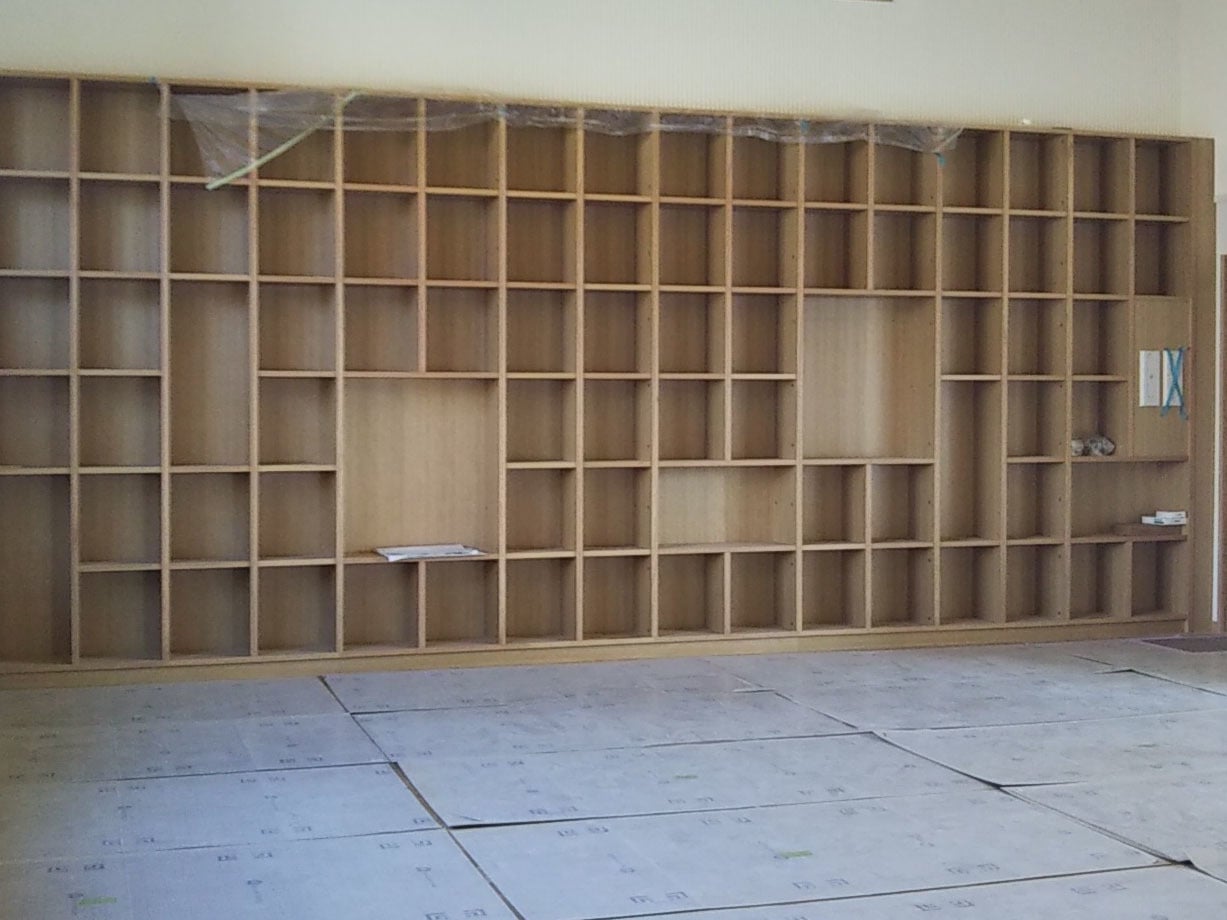

2022.11.07 書架の取り付け完了➀
2022.011.07 書架の取り付け完了②
2022.11.07 書架の取り付け完了③
2022.06.23 基礎コン打設
2022.12.12 竣工写真(エントランス)
2022.06.23 基礎コン打設
2022.12.12 竣工写真(入口・受付)

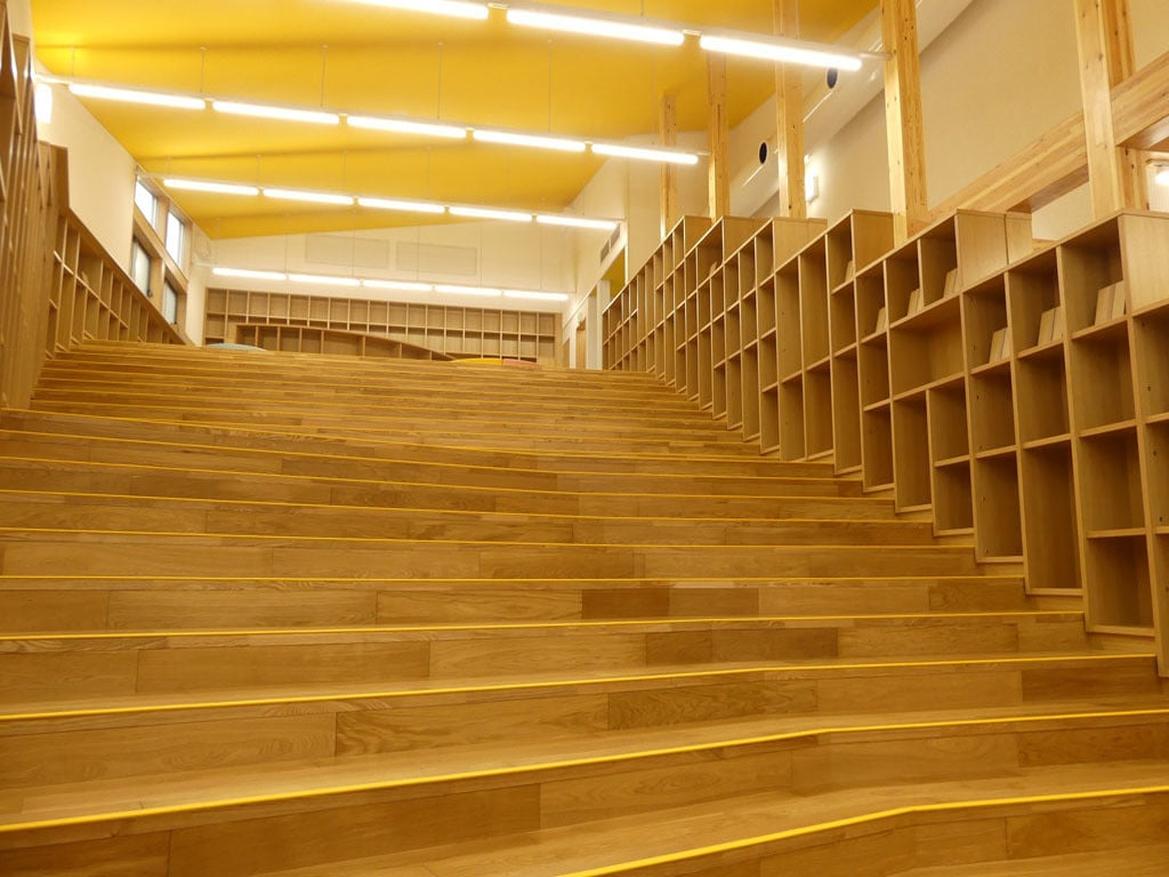

2022.12.12 竣工写真(階段横書架)

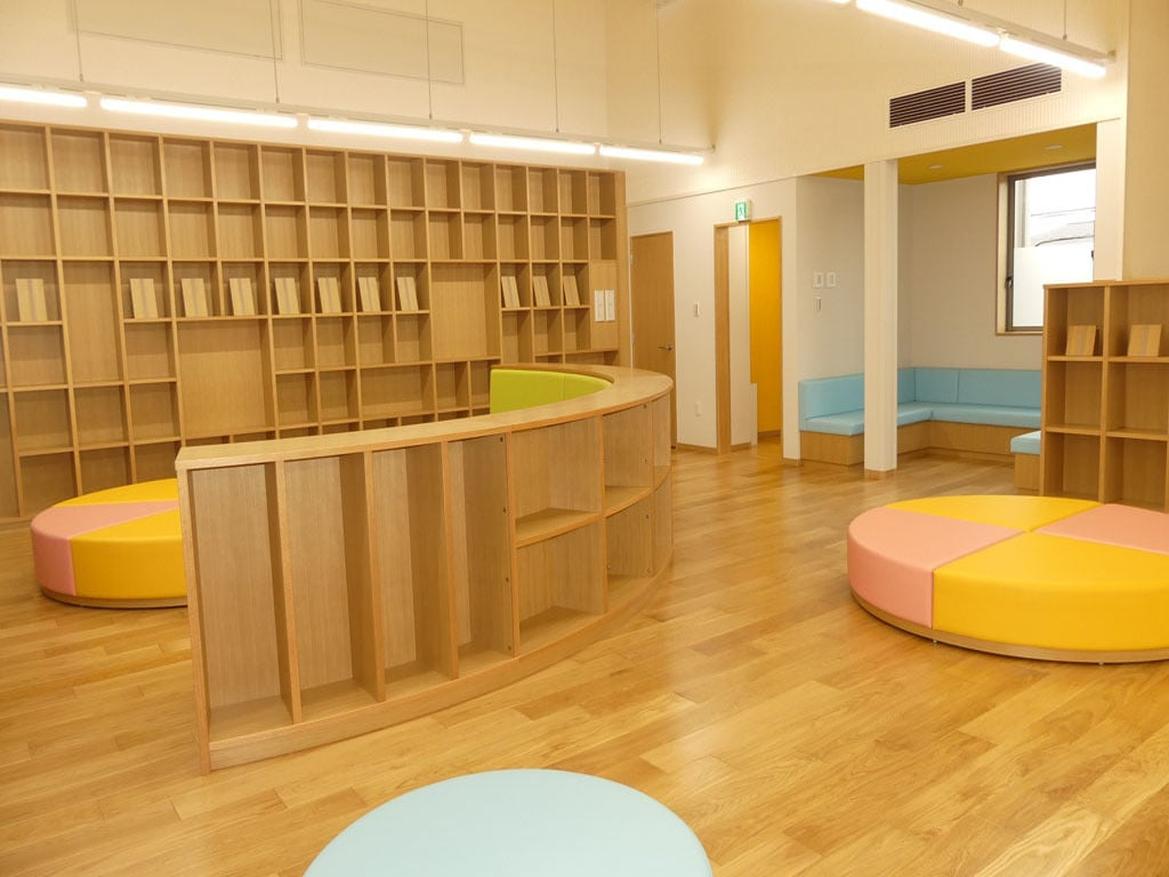

2022.12.12 竣工写真読み聞かせコーナー
2022.012.12 竣工写真(2階➀)
2022.12.12 竣工写真(1階多目的室)

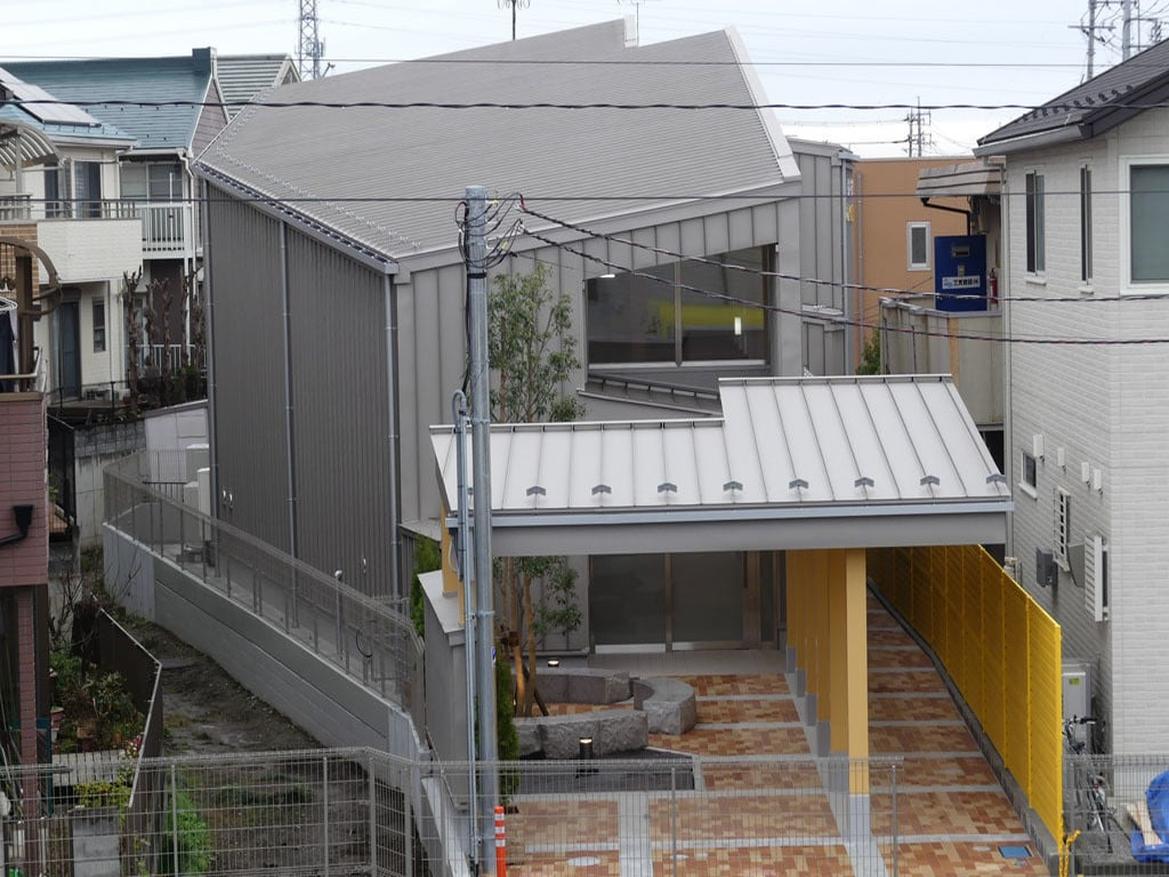

2022.12.12 竣工写真(外観)

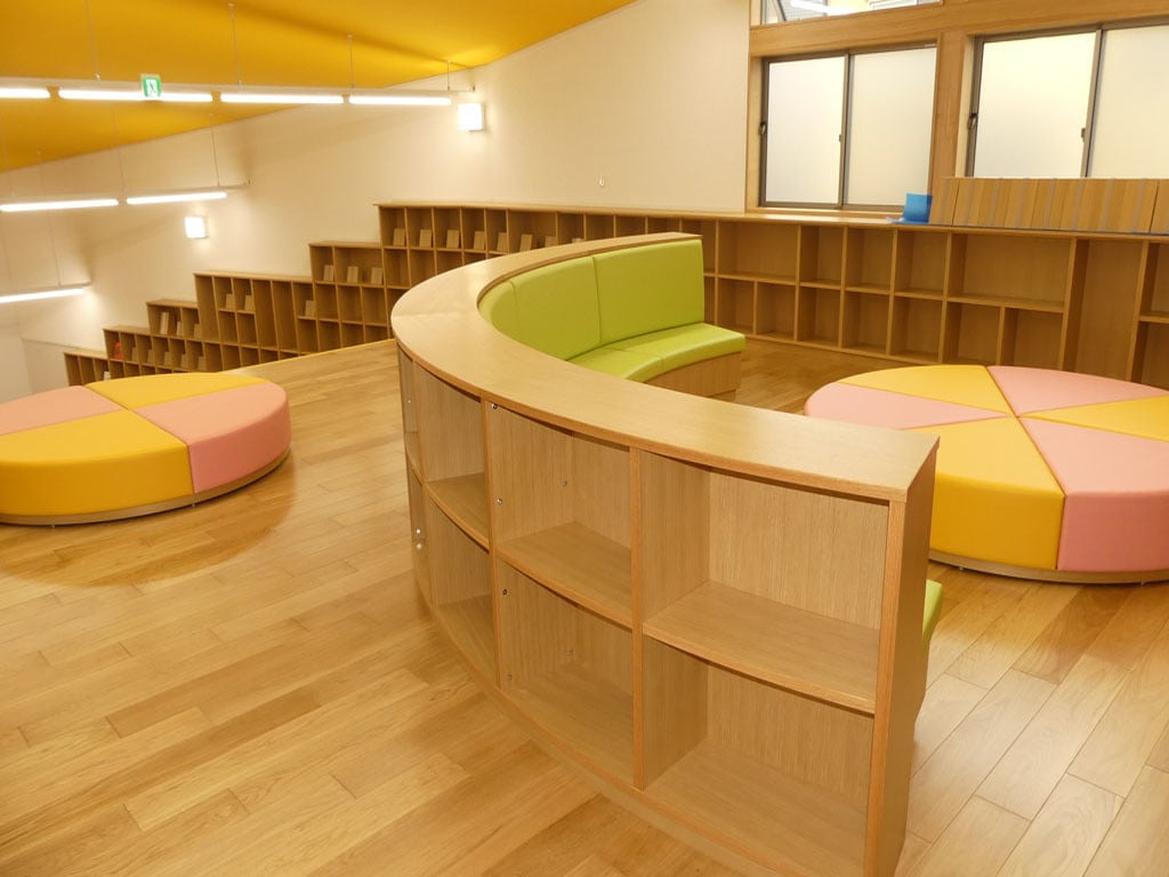

2022.012.12 竣工写真(2階②)
TOPICS

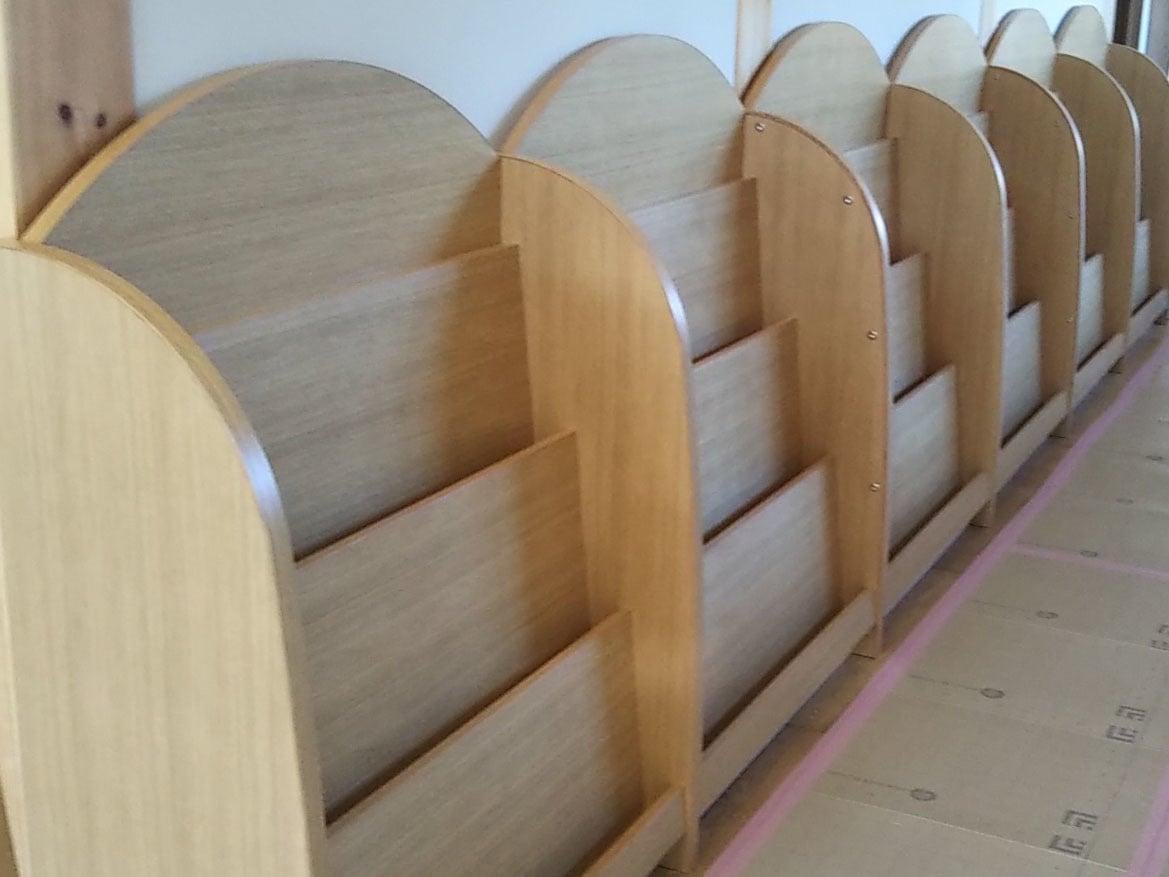

2022.06.24 絵本スタンド
絵本スタンドの見本が完成しました。本棚の上段は表紙が見えるように、絵本スタンドに固定して並べます。

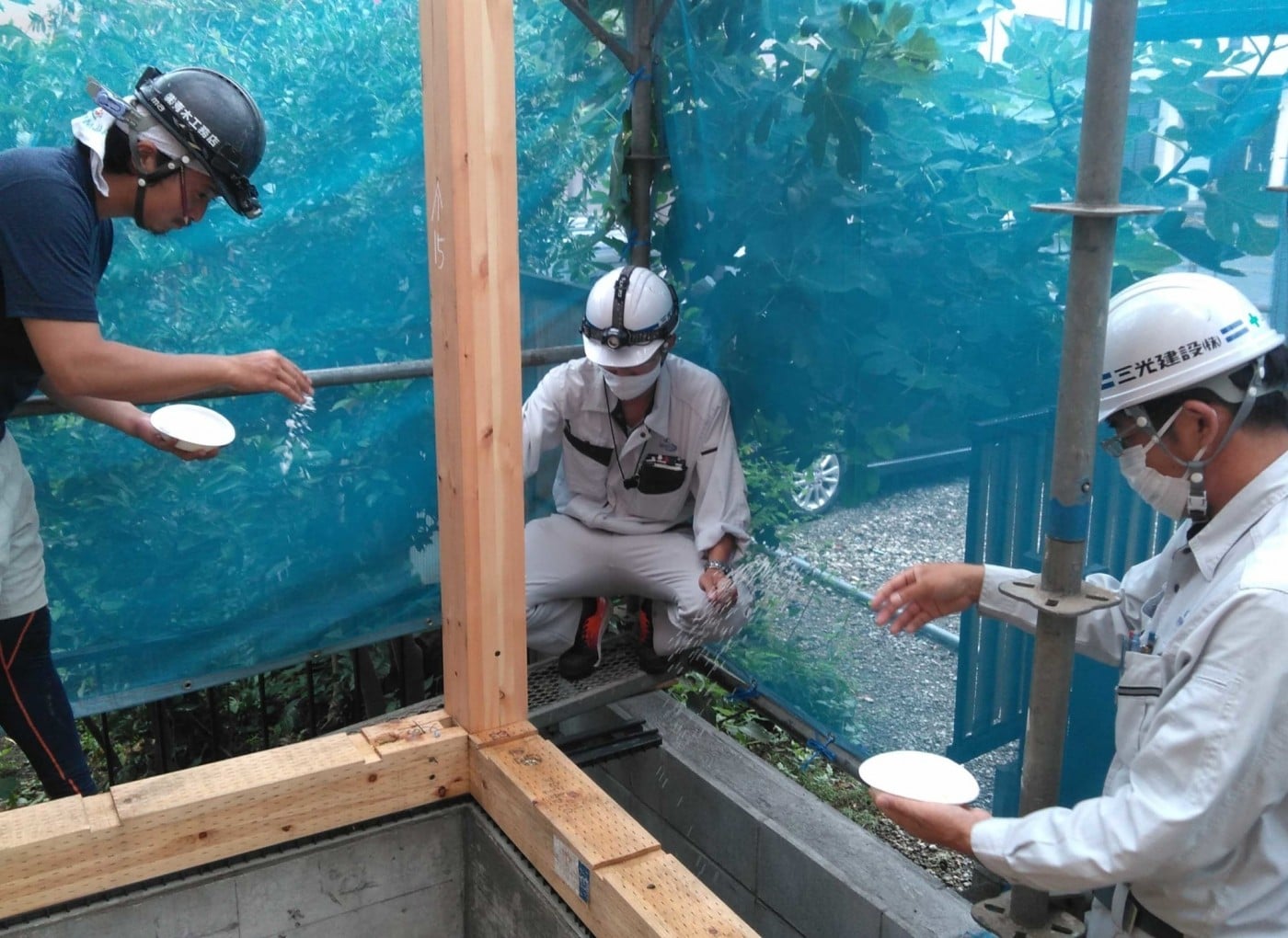

2022.07.22 上棟時のお清め
幼稚園は夏休みに入りましたが、絵本館の建築工事は順調に進んでいます。本日上棟となり、お清めをしました。
2022.07.25 絵本館のロゴ完成
絵本館完成の一足先に、絵本館のロゴが完成しました。イラストは絵本を一緒に読む親子をイメージしています。

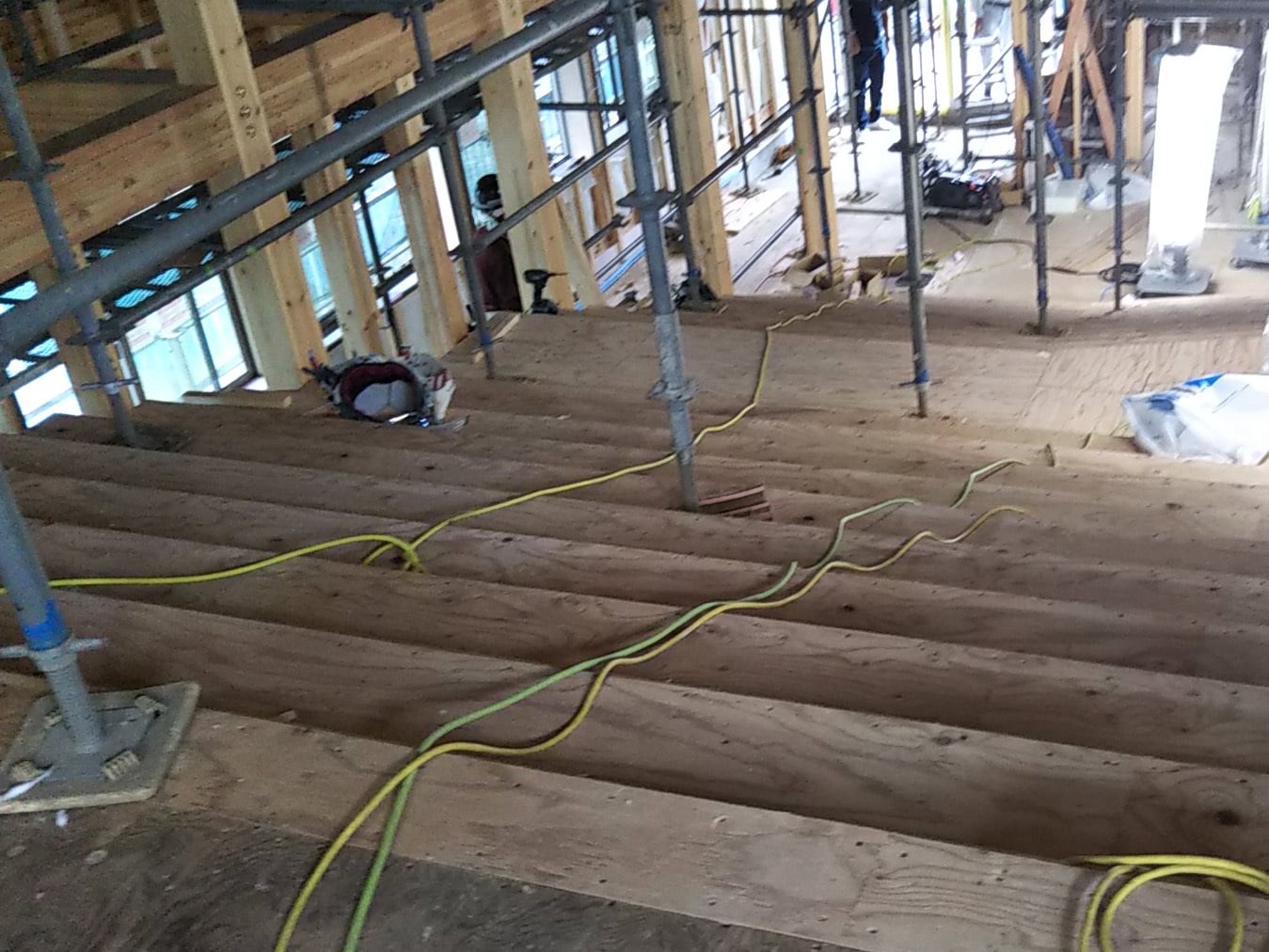

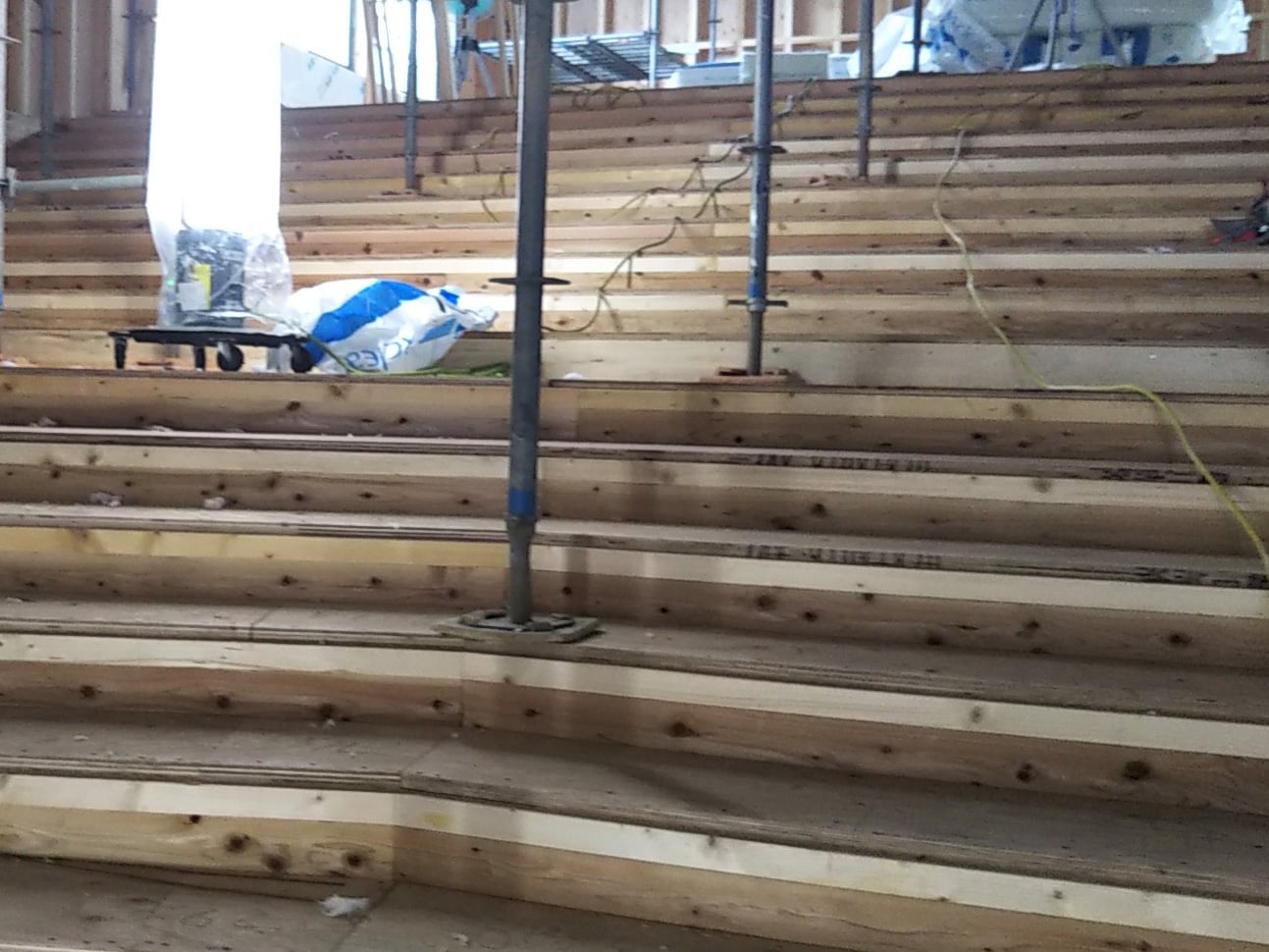

2022.08.29 閲覧用階段
内側の工事も進み、階段や書棚の原型もできてきました。絵本館は入口を入ると、目の前に階段が広がり、階段は閲覧スペースにもなるようにしています。
2022.10.04 絵本館のサイン
絵本館のアプローチと2階の壁面に絵本館のロゴによるサインが取り付けられました。内照式のLED照明にもなっており、夜間は点灯します。

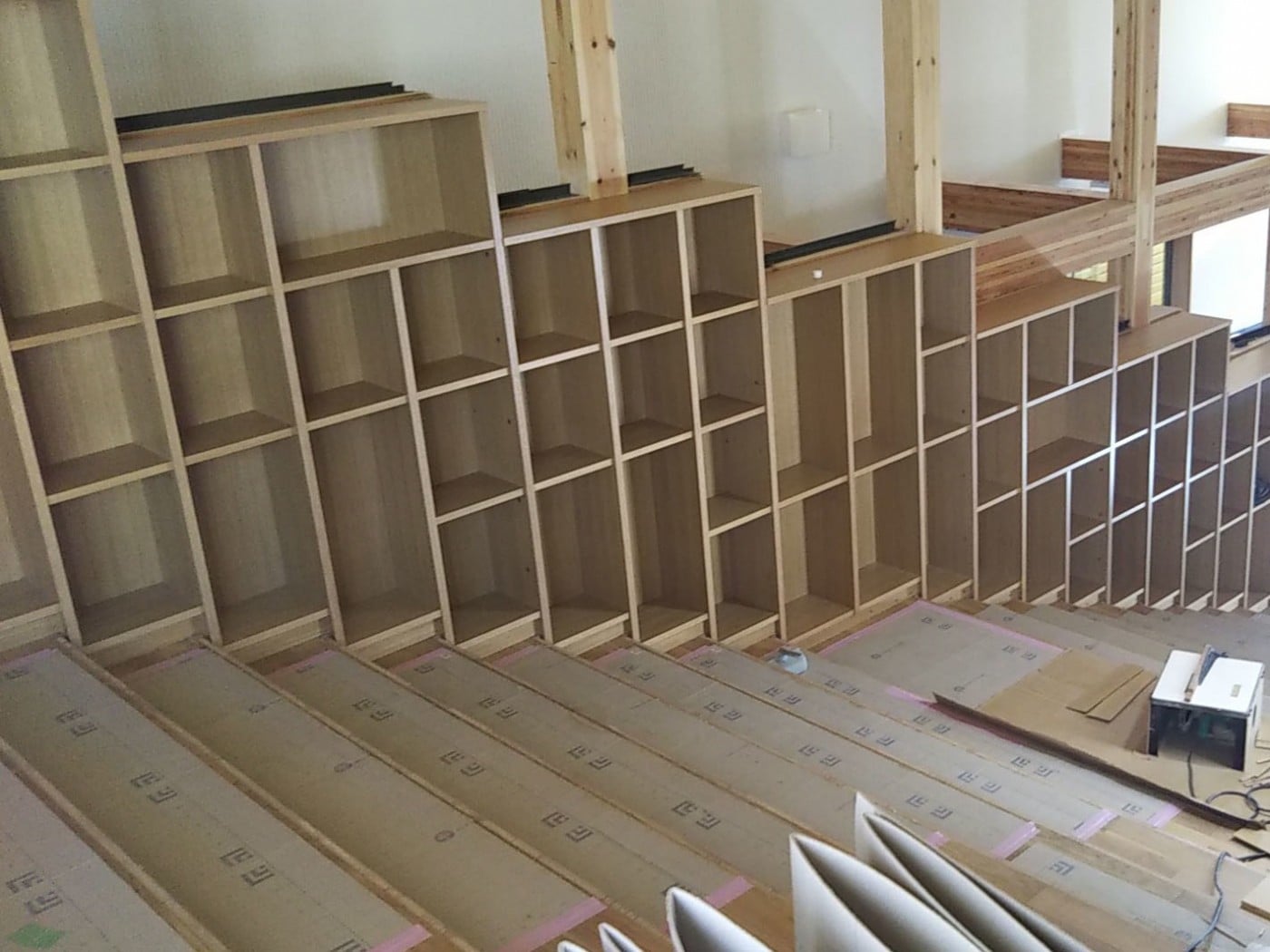

2022.10.12 階段両側にも本が並びます
現在、階段の床張りが行われていますが、階段の両側も本棚になります。これから本棚が据え付けられると、絵本館らしくなると思います。
2022.11.07 多目的室が完成しました
絵本館には1階に多目的室が併設されています。多目的室は未就園児のお子さん向けの活動や降園後の課外活動などに活用する予定です。
2022.12.12 絵本館が完成しました
絵本館が完成し、12日(月)に引き渡しがありました。今後は4月の本格的な運用開始に向けて、準備を進めて参ります。
2023.1.25 絵本館の準備作業➀
3月1日のプレオープンに向けて準備を進めています。蔵書管理ソフトを導入し、絵本を1冊ずつ登録しています。
2023.1.25 絵本館の準備作業②
いつまでもきれいに読んでいただけるように、カバーかけをしています。

2023.1.25 絵本館の準備作業③
絵本を仮置きしてみました。

2023.1.25 絵本館の準備作業④
絵本館のお約束もできました。

2023.1.25 絵本館の準備作業②
